旧歌垣小学校の再編整備について

   東地区の福祉拠点施設として住民サービスセンター、国民健康保険診療所、東部デイサービスセンターなどの複合化を図ります。

1.改修基本設計業務(平成29年11月28日~平成30年10月19日)※業務完了

2.擁壁及び造成実施設計業務(平成31年1月29日~令和元年9月30日)※業務完了

   旧歌垣小学校の再編整備に伴う擁壁及び造成工事に係る実施設計業務を行いました。

3.改修実施設計及び工事監理業務(令和元年9月4日~令和4年8月19日)※業務完了

    改修工事に係る実施設計は令和3年2月に、同工事監理業務は令和4年8月に、それぞれ完了いたしました。

(注意)外観イメージパースについては、実施設計において変更する可能性があります。

(鳥瞰イメージパース)

(外観北側イメージパース)

(外観北側イメージパース)

(外観南側イメージパース)

(外観南側イメージパース)

(住民SC受付イメージパース)

(診療所受付イメージパース)

(デイSC食堂イメージパース)

(注意)イメージパースについては、施工段階において変更する可能性があります。

4.擁壁及び造成工事(令和元年11月7日~令和2年8月31日)※工事完了

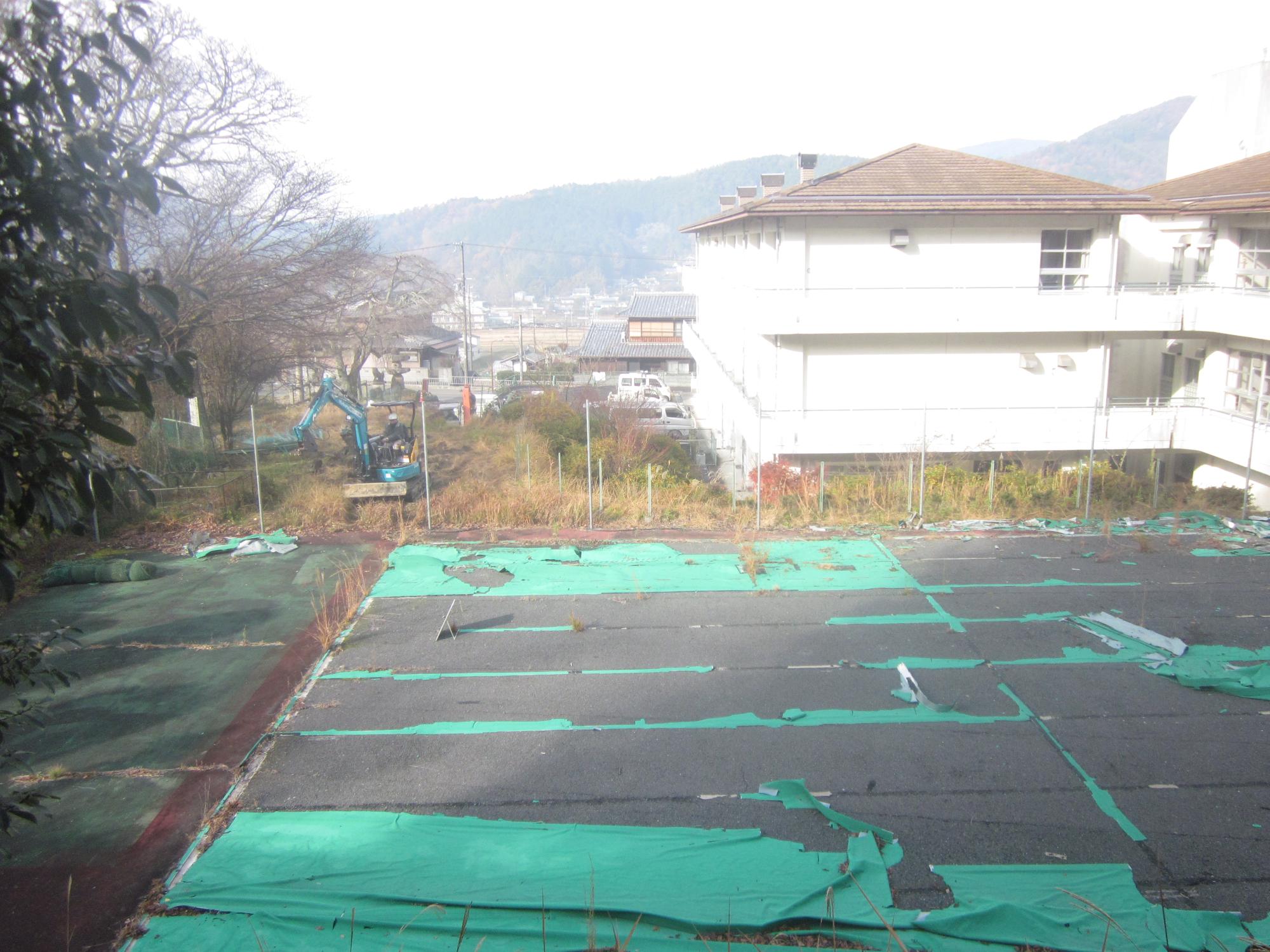

(着手時)

(着手時)

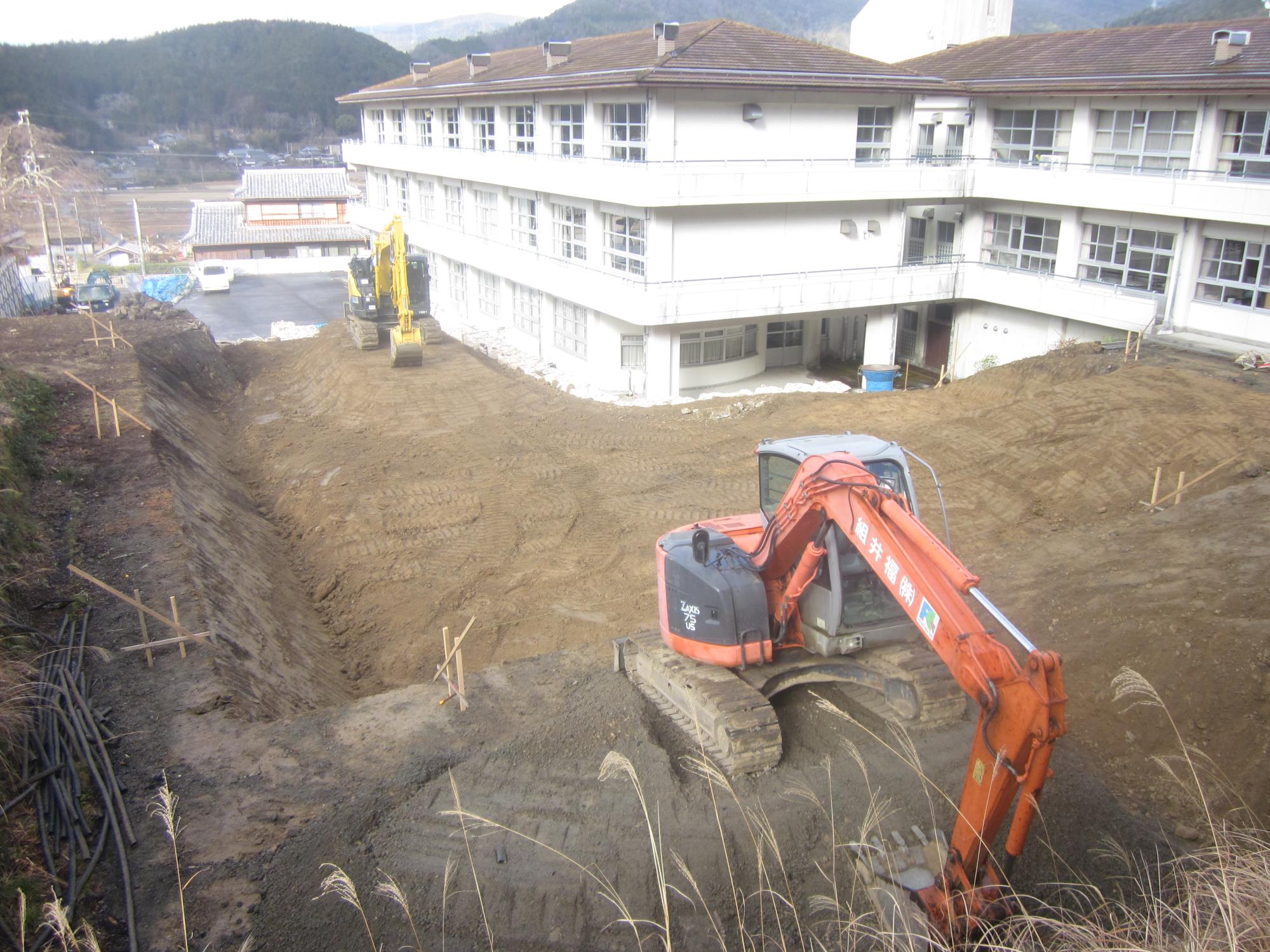

(造成)

(造成工事)

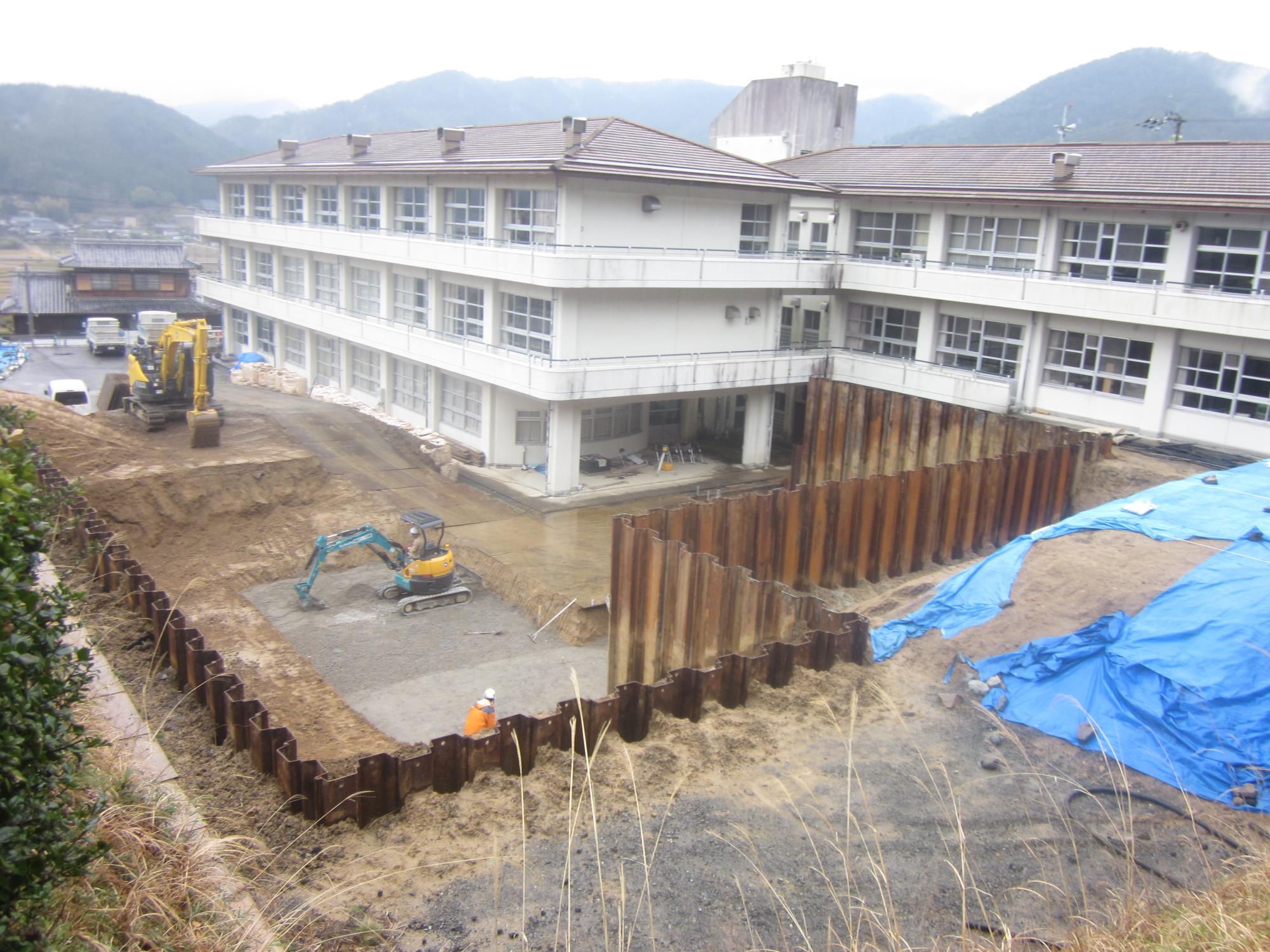

(矢板設置)

(矢板設置)

(擁壁工事その1)

(擁壁工事 1)

(擁壁工事その2)

(擁壁工事 2)

(工事完了)

(工事完了)

5.旧歌垣小学校再編整備工事(令和3年9月14日~令和4年8月19日)※竣工

   令和3年9月に工事着手しました旧歌垣小学校再編整備工事は、予定通り令和4年8月19日に竣工いたしました。
   改修施設につきましては、令和5年4月3日に”能勢町ふれあいプラザ”として開庁いたしました。

(着手時・北側)

(着手時・北側)

(着手時・南側)

(着手時・南側)

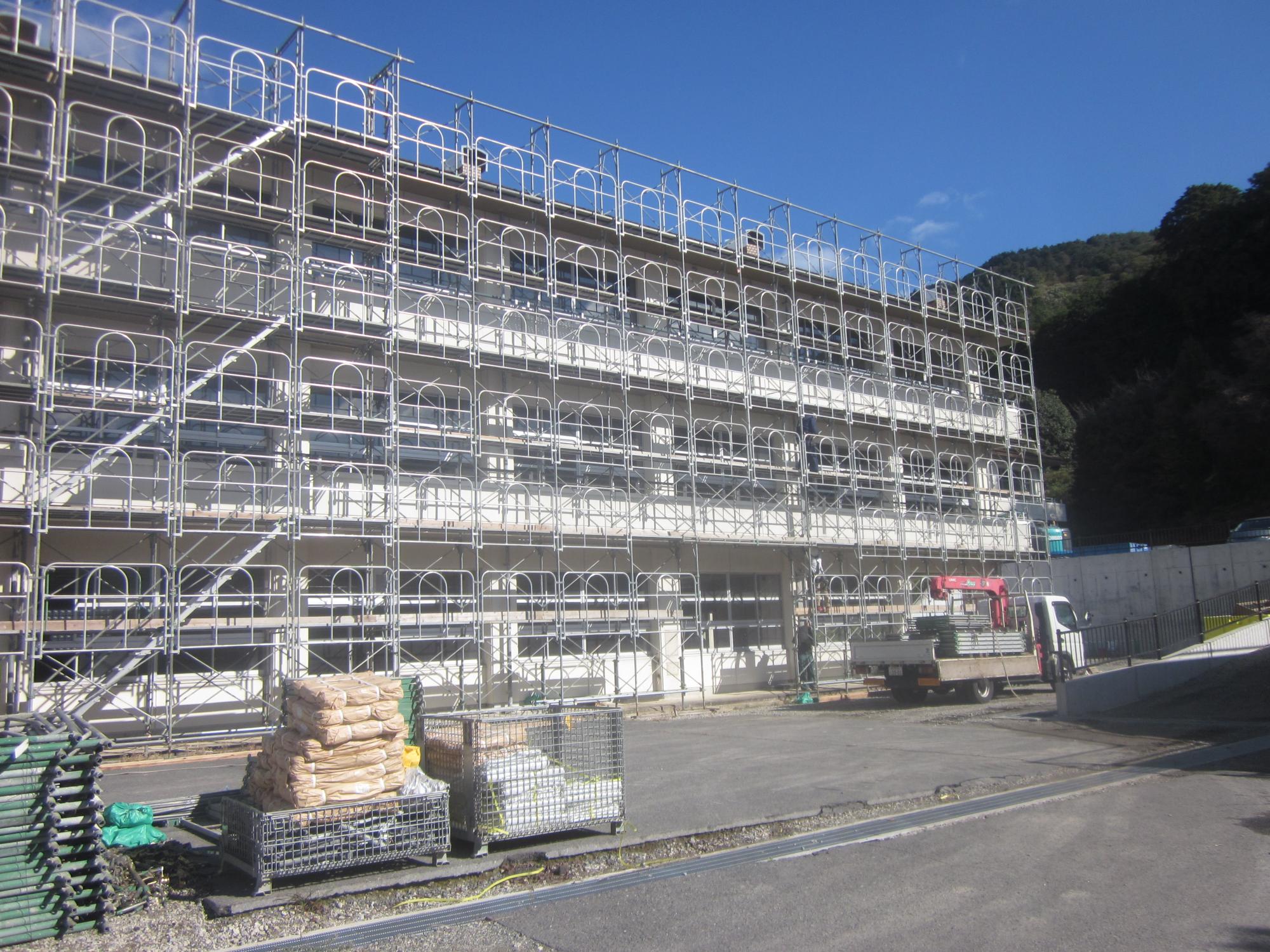

(外部足場)

(外部足場)

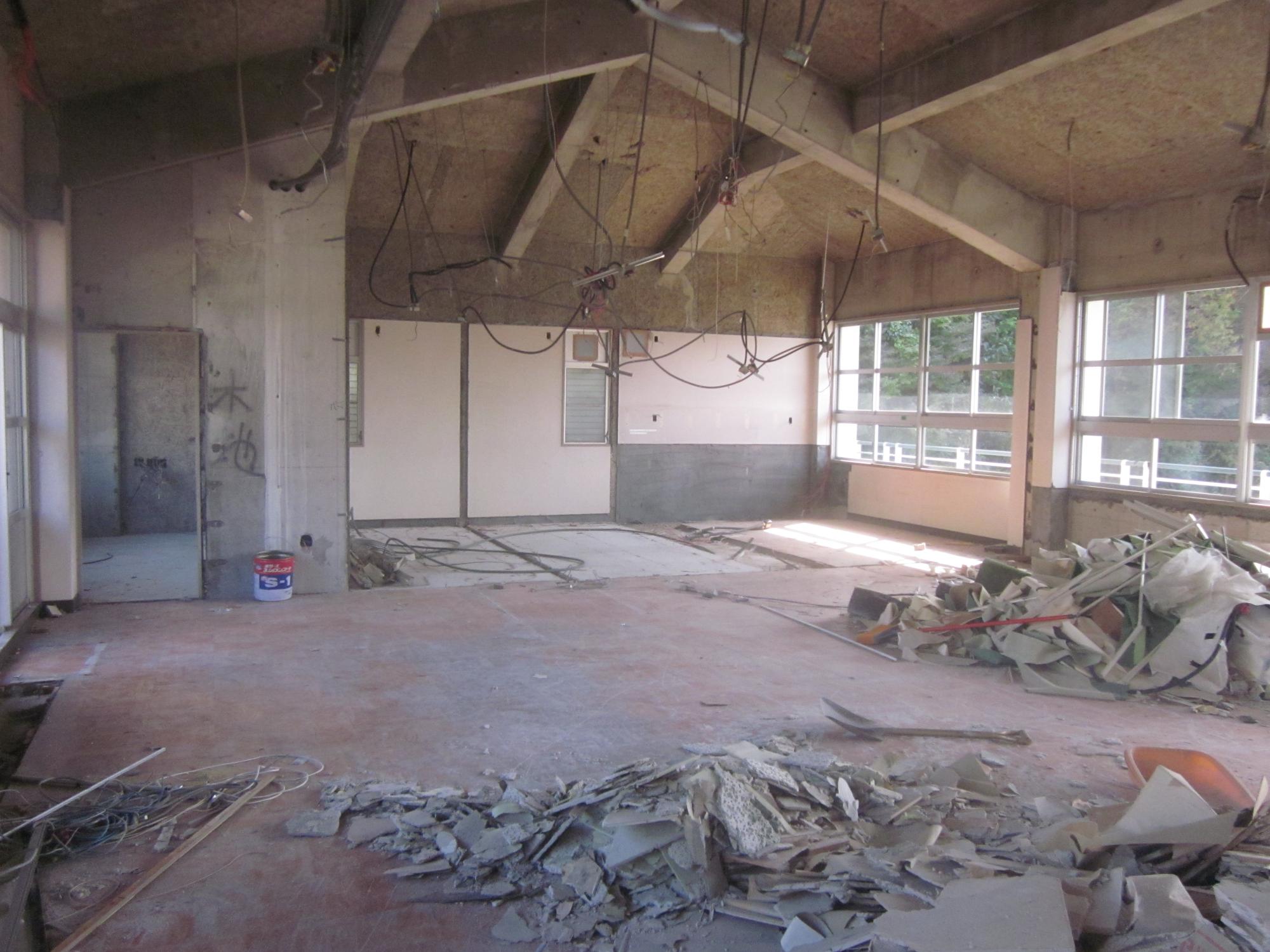

(内部解体1)

(内部解体)

屋根改修工事

(屋根改修)

外壁改修

(外壁改修)

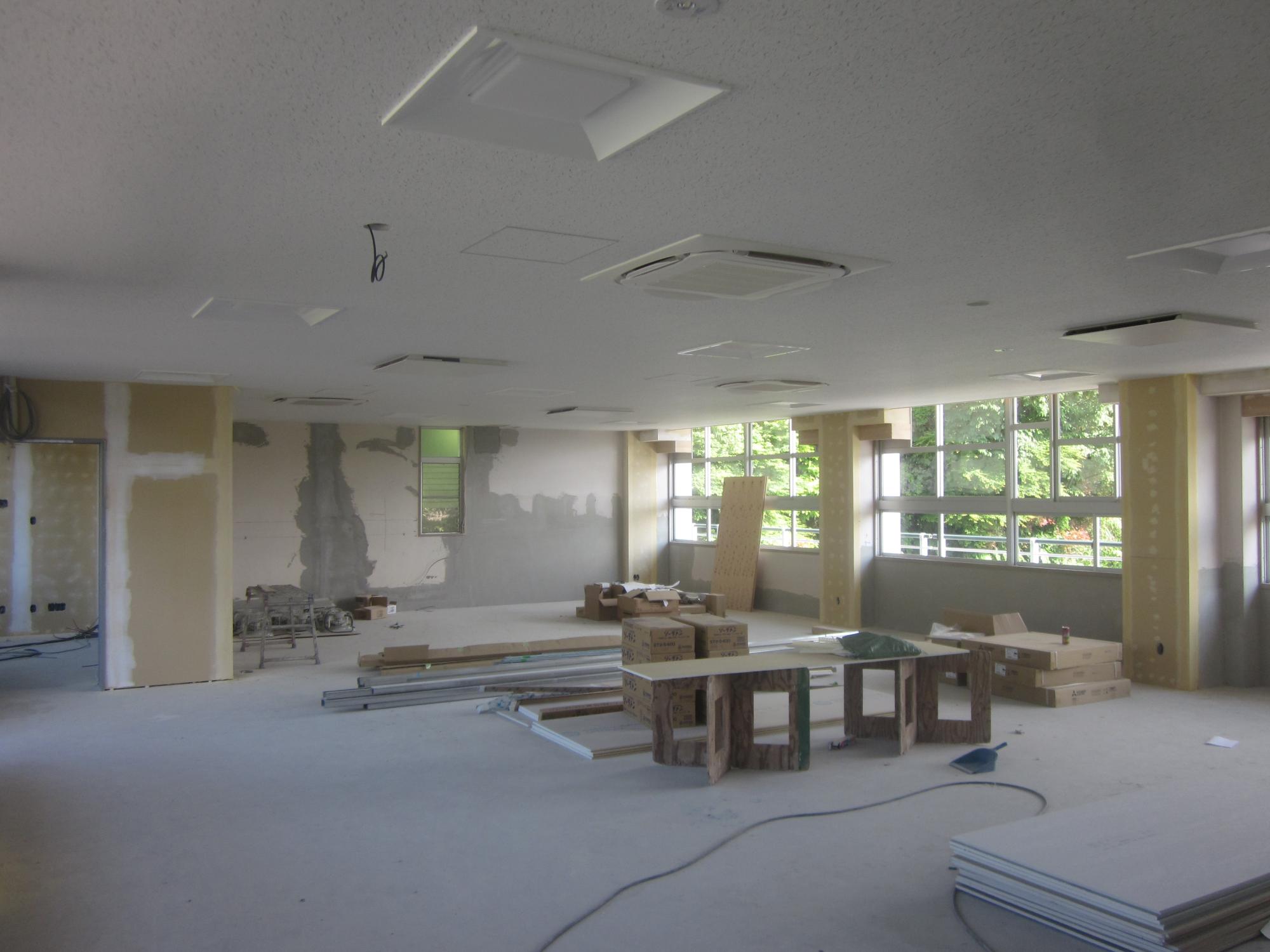

内装工事

(内装工事)

機械設備工事

(機械設備工事)

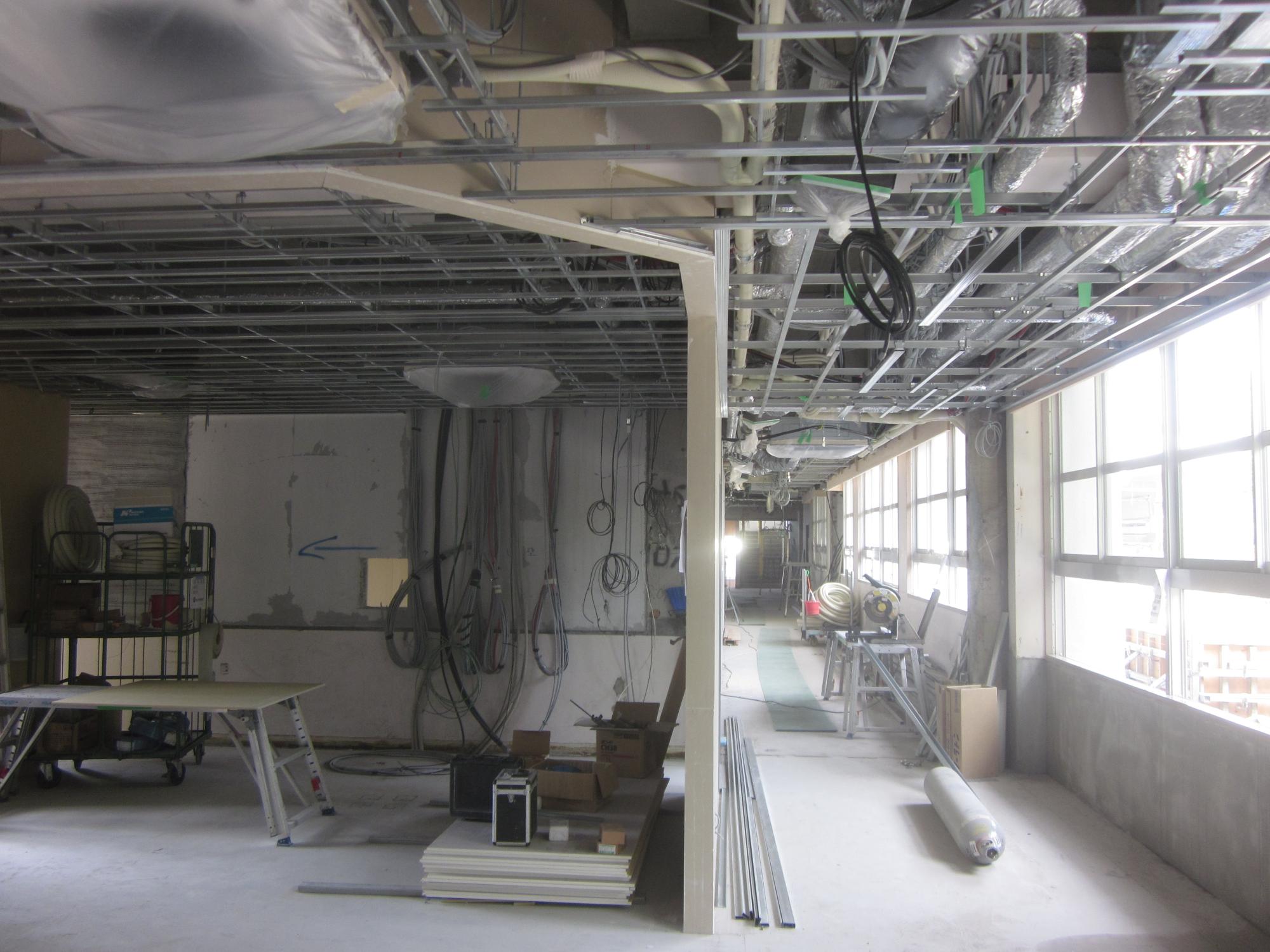

電気設備工事

(電気設備工事)

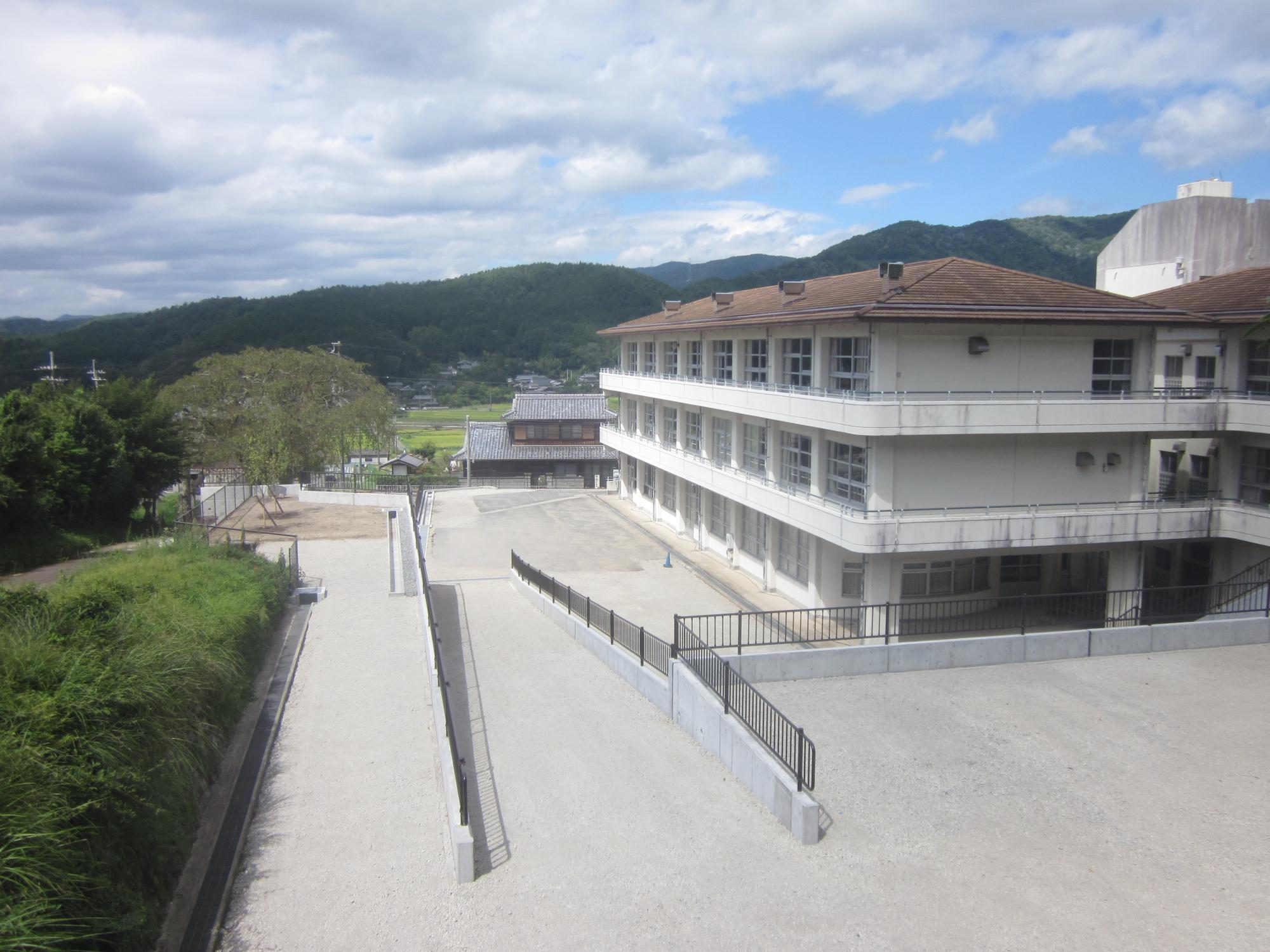

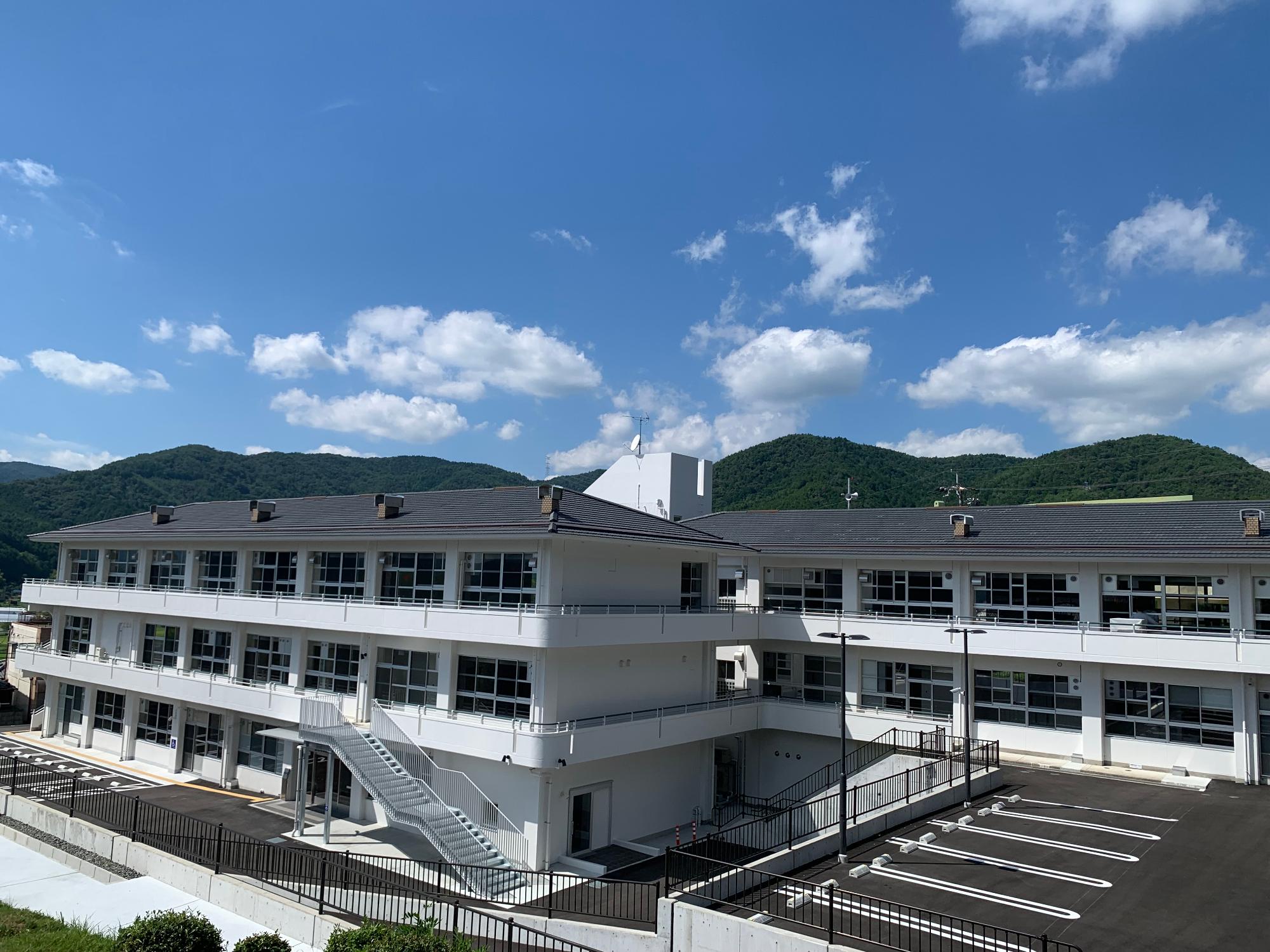

【竣工】施設全景

【竣工】施設全景

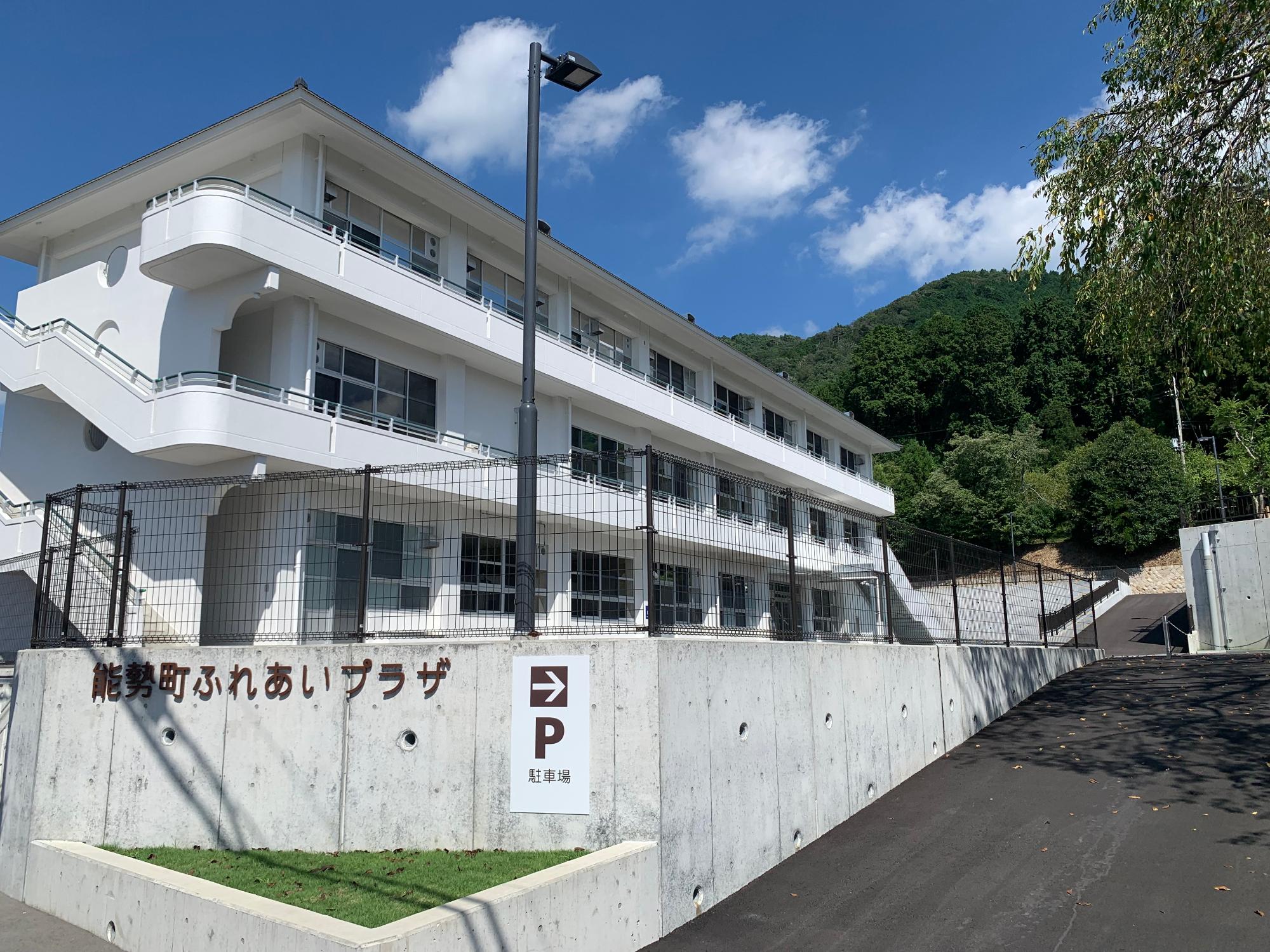

【竣工】ふれあいプラザ

【竣工】ふれあいプラザ

【竣工】メインエントランス

【竣工】メインエントランス

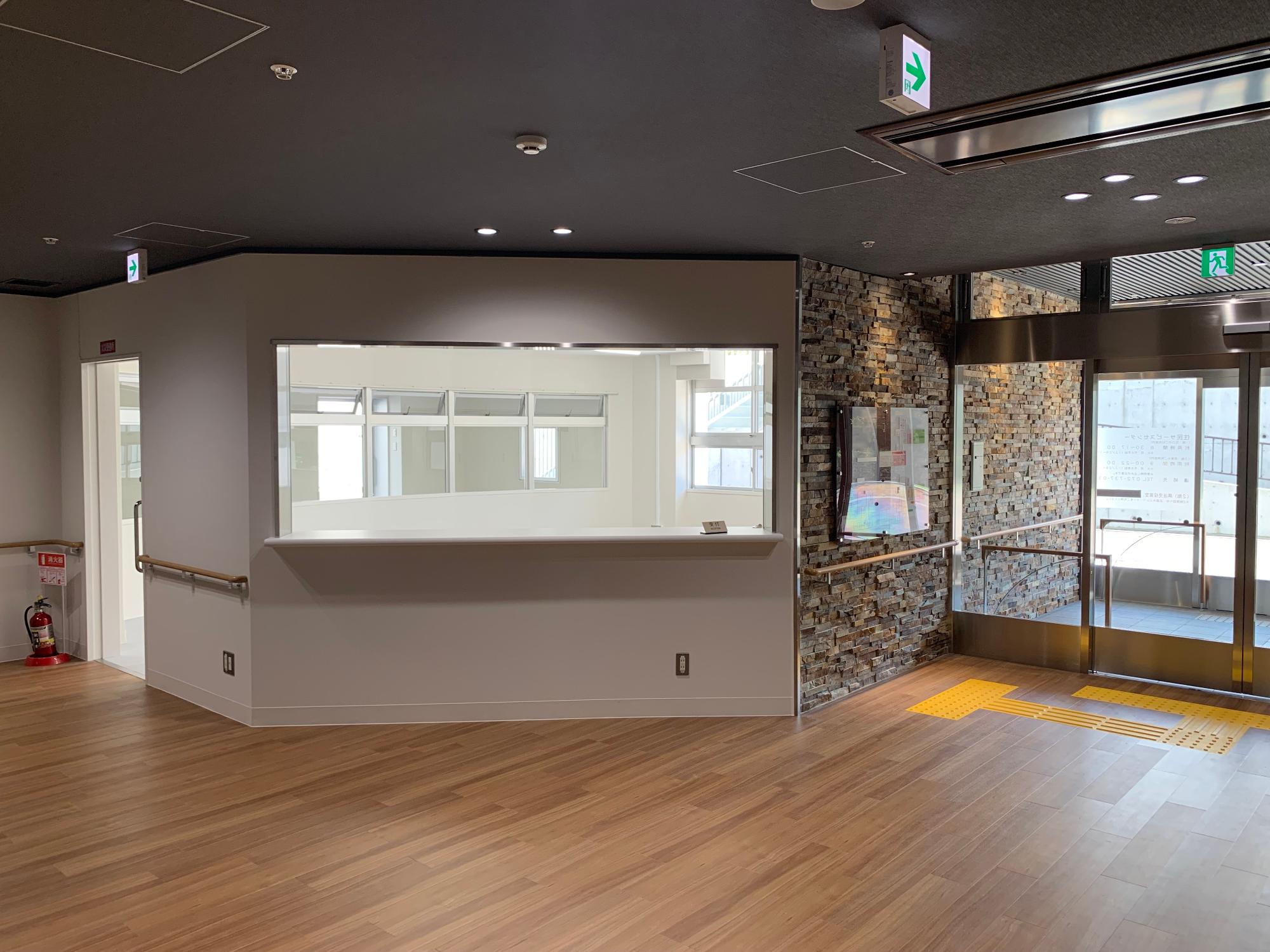

【竣工】住民SC(1階)

【竣工】住民SC(1階)

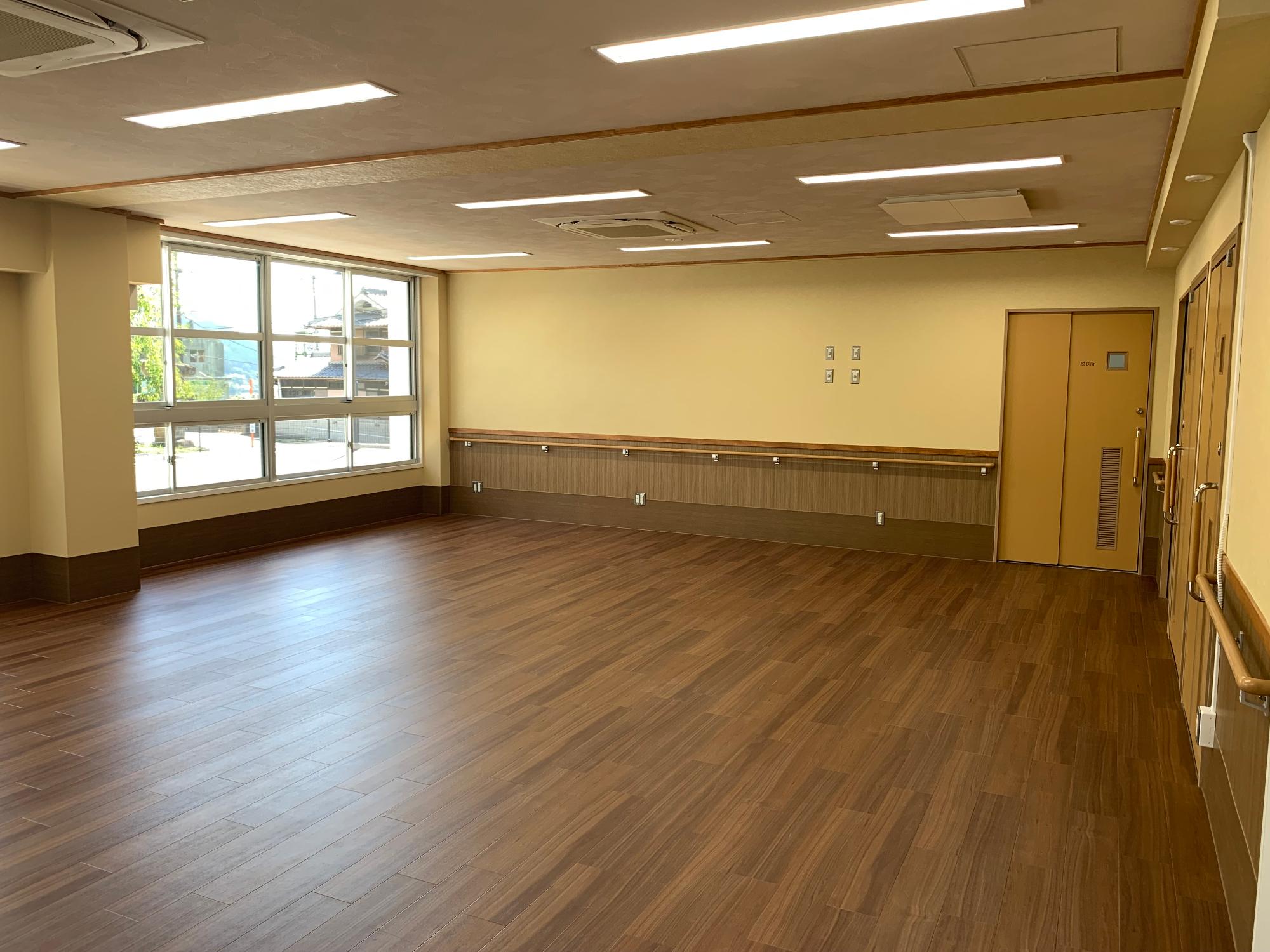

【竣工】東部デイSC(1階)

【竣工】東部デイSC(1階)

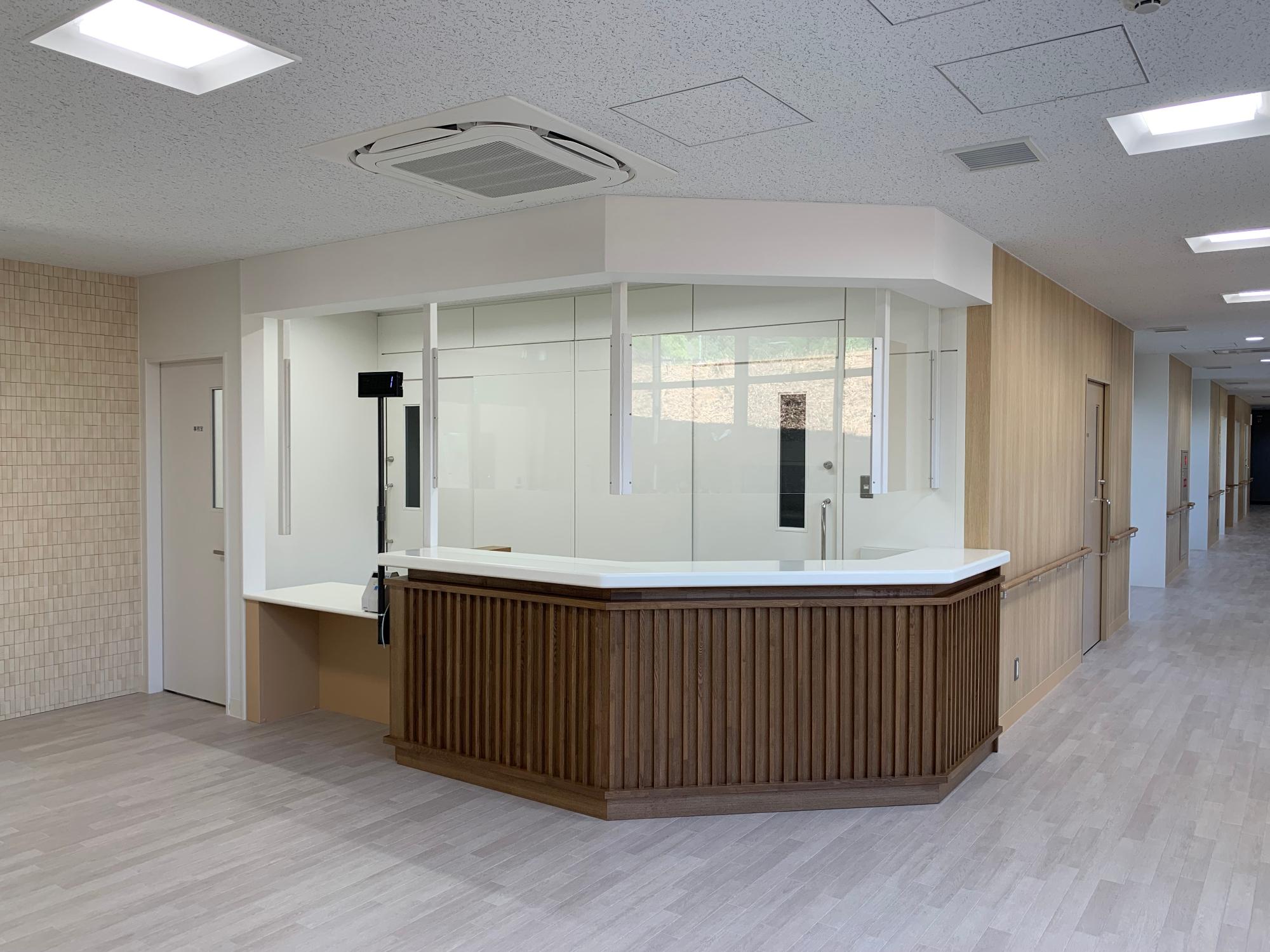

【竣工】診療所(2階)

【竣工】診療所(2階)

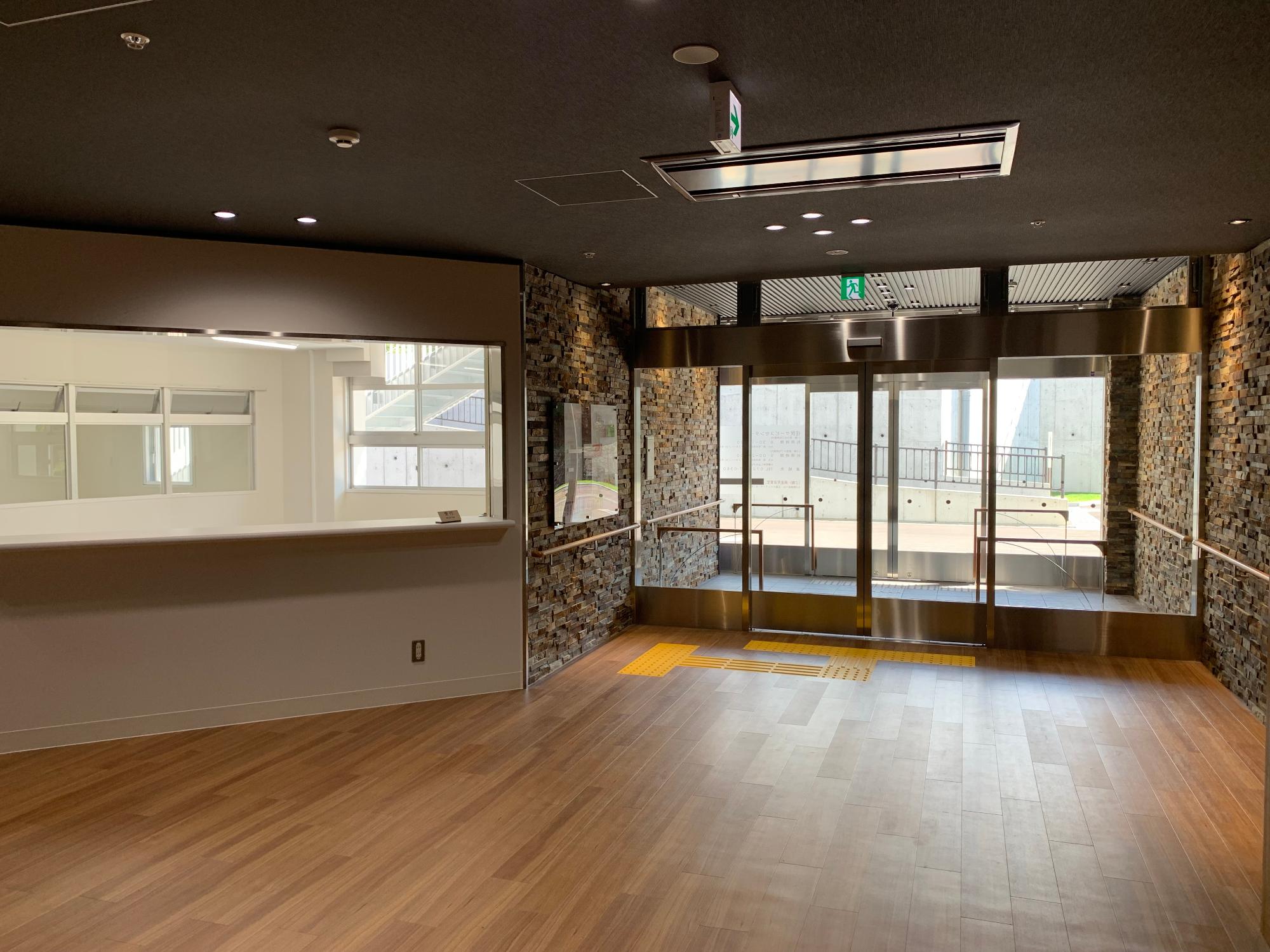

【竣工】玄関ロビー(1階)

【竣工】玄関ロビー(1階)

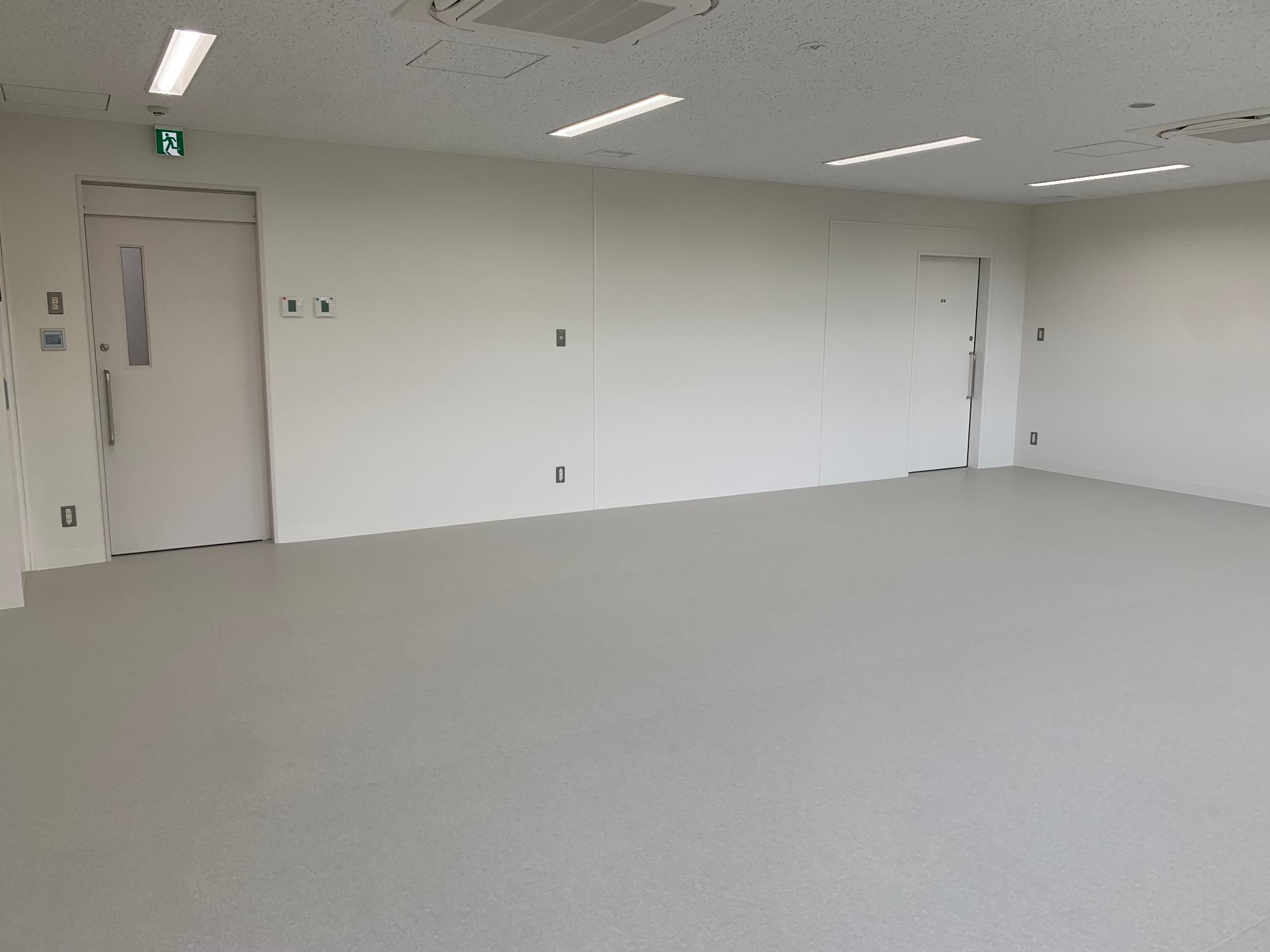

【竣工】会議室(3階)

【竣工】会議室(3階)

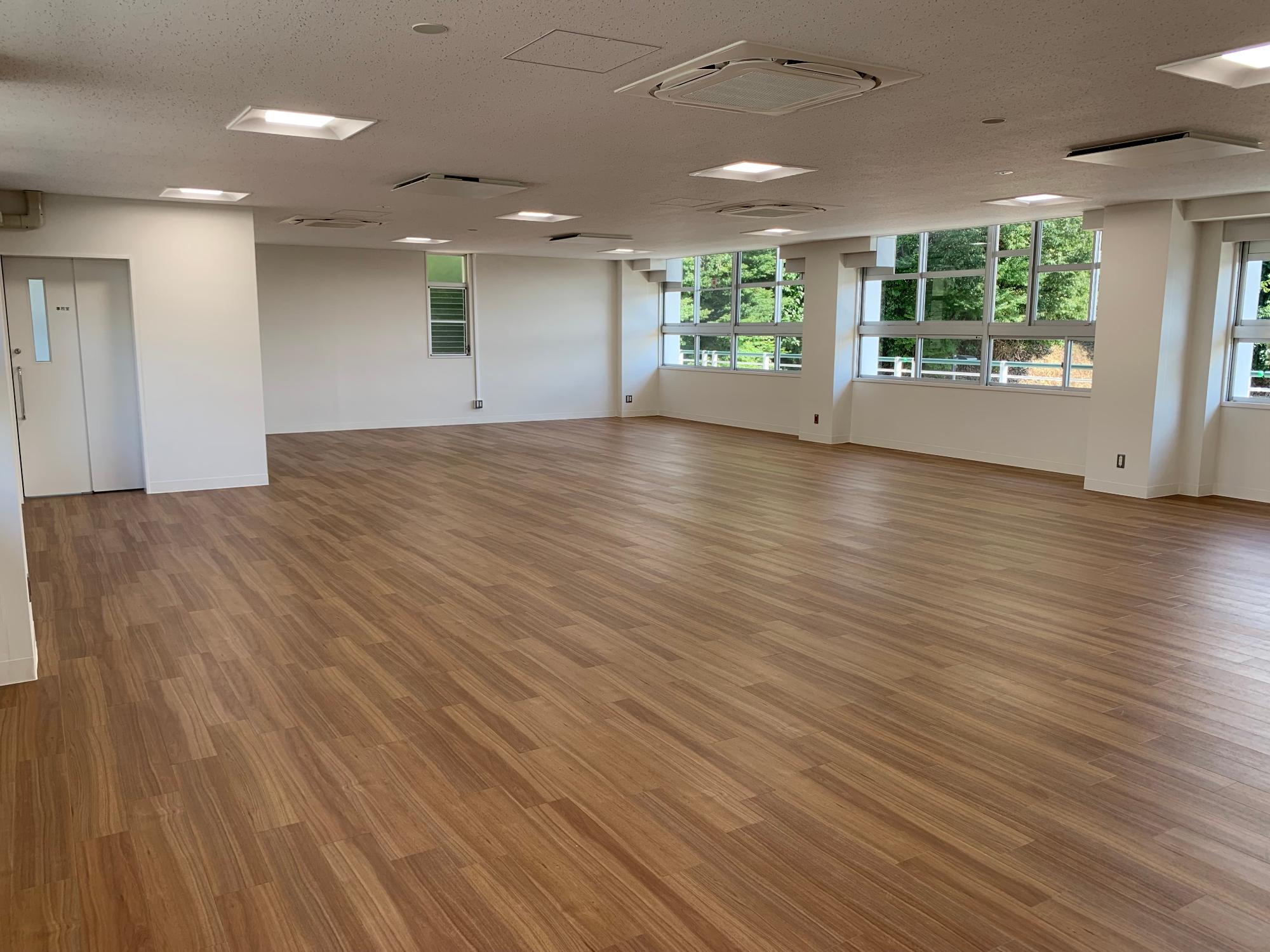

【竣工】コミュニティスペース(3階)

【竣工】コミュニティスペース(3階)

この記事に関するお問い合わせ先

総務部総務課施設再編担当
電話:072-734-2676
ファックス:072-734-2064
メールフォームでのお問い合わせ

更新日:2022年06月06日
